8月15日,在長達二十余天的緊張施工后,攀鋼二號燒結機脫硫循環泵第四層噴淋層更換工作圓滿收官。
7月初,攀鋼二號燒結機停機大修,脫硫脫硝配套檢修。停機后,生產部組織對脫硫循環泵噴淋層進行系統性檢查,檢查過程中發現第四層噴淋出現了尾部主管脫落垮塌的現象,經檢查發現該層噴淋管道因受漿液長期沖刷的影響,導致管道內部磨損嚴重,壁厚大幅減少,已不能正常滿足生產需要,且因磨損點位不均勻,該層噴淋已不具備局部修補的必要,經大家溝通討論后決定進行整體更換,以保障后期生產的平穩運行。

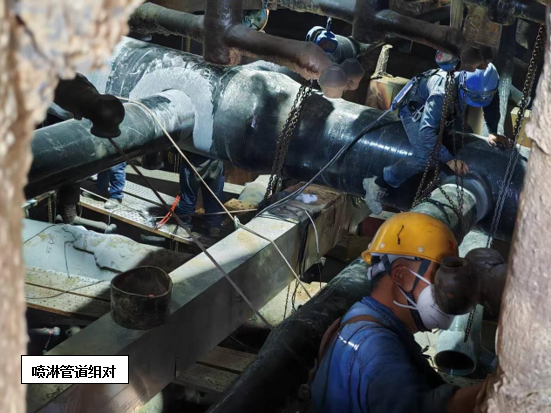

維修方案確定后,攀藍鼎立即開始著手噴淋管道采購預制工作,考慮到目前燒結產能不飽和,系統多處停機的因素,決定預制管道到廠后由檢修進行拆除及更換,只保留技術性要求較高的玻鋼粘接由專業施工人員來完成。7月24日,在材料到廠后,檢修立即開始在塔內布置安全措施,并進行噴淋層打拆工作,打拆過程中檢修對切下的三通支管進行仔細甄別,磨損嚴重的進行報廢處理,還具備使用價值的作為備件歸置,以確保物盡其用。打拆完畢后,檢修隨即進行管道吊裝及內部組裝配管工作,配管完成后防腐單位開始進場作業,在此過程中檢修全程安排人員進行組對及工程質量監督工作,并及時撤場收尾。
此次施工,除開技術性要求較高的玻鋼粘接環節由專業施工人員完成外,其余工作全部由攀藍鼎檢修班組自主完成,這展現了檢修班組敢打硬仗的優良作風,也凸顯了攀藍鼎全體對生產安全工作的高度重視。
